Hạn chót triển khai bệnh án điện tử 31/12/2026: tháng 11 là muộn
11 phút đọc · 25/09/2026 · Đội ngũ MedX Solution
Tóm tắt nhanh
- Phòng khám không phải bệnh viện phải hoàn thành bệnh án điện tử chậm nhất ngày 31/12/2026.
- Ngày cần nhớ không phải 31/12 mà là ngày muộn nhất phải bắt đầu, tính ngược từ hạn chót.
- Giai đoạn kéo dài nhất thường là chuyển hồ sơ đang điều trị dở, vì chỉ làm được trong giờ rảnh của lễ tân.
- Với một phòng khám ba ghế trong ví dụ giả định, các giai đoạn chồng lên nhau vẫn cần khoảng 10 đến 11 tuần, chưa tính những tuần nhân viên chậm lại.
- Từ cuối tháng 9 tới 31/12 còn khoảng 14 tuần, nên một phòng khám cỡ như ví dụ cần bắt đầu ngay trong tháng này.
Chị Hạnh, chủ một phòng khám ba ghế, định “sau Tết dương lịch làm cho gọn”, rồi đổi thành “tháng 11 bắt đầu cũng kịp”. Nhiều chủ phòng khám đang tính giống chị. Nhưng hạn chót triển khai bệnh án điện tử 31/12/2026 là ngày phải xong chứ đâu phải ngày bắt đầu, và khoảng cách giữa hai ngày đó dài hơn nhiều người nghĩ.
Vì sao nhớ ngày 31/12 thôi là chưa đủ
Hạn chót triển khai bệnh án điện tử 31/12/2026 áp cho các cơ sở khám bệnh, chữa bệnh không phải bệnh viện, có người bệnh điều trị nội trú, ban ngày hoặc ngoại trú, tức là gần như mọi phòng khám nha khoa và thẩm mỹ. Chữ quan trọng trong quy định là “hoàn thành chậm nhất”. Tới ngày đó, hệ thống phải đang chạy thật rồi, không phải còn đang cài đặt.
Chị Hạnh tính tháng 11 vì nghĩ việc chính là mua và cài phần mềm, mất vài ngày. Phần cài đặt đúng là nhanh thật. Phần chậm nằm ở chỗ khác cơ: hồ sơ của những bệnh nhân đang niềng, đang chờ lắp implant phải có mặt trên hệ thống, nhân viên phải quen tay, và phòng khám phải có một quy chế quản lý hồ sơ điện tử bằng văn bản.
Mỗi việc đó cần thời gian riêng, và phần lớn không dồn vào vài buổi làm thêm cuối tuần được. Muốn biết mình còn kịp hay không thì chỉ có cách cộng chúng lại thôi.

Tính ngược: cộng dồn từng giai đoạn
Tính ngược nghĩa là lấy hạn chót triển khai bệnh án điện tử 31/12/2026 làm điểm xuất phát, rồi trừ dần thời gian của từng giai đoạn cho tới khi ra ngày bắt đầu. Các giai đoạn ở đây bám theo bảy bước triển khai bệnh án điện tử, chỉ gộp lại cho dễ cộng.
Các con số thời lượng dưới đây là ước lượng vận hành, không phải quy định. Quy định chỉ đặt hạn hoàn thành thôi. Mỗi giai đoạn dài bao lâu thì tùy phòng khám.
Giai đoạn khó ước lượng nhất là chuyển hồ sơ giấy. Nó phụ thuộc ba con số bạn tự biết: số hồ sơ phải nhập trước, số phút cho mỗi hồ sơ, và số giờ mỗi ngày lễ tân rảnh tay để nhập. Công thức rất đơn giản:
Số ngày làm việc để chuyển hồ sơ = (số hồ sơ ưu tiên × số phút mỗi hồ sơ) ÷ (số giờ nhập mỗi ngày × 60)
Ví dụ giả định: phòng khám ba ghế, 2.000 hồ sơ giấy
Giả sử phòng khám của chị Hạnh có 2.000 hồ sơ giấy, trong đó 300 hồ sơ thuộc nhóm đang điều trị hoặc đã có lịch hẹn sắp tới. Giả sử thêm mỗi hồ sơ nhập mất 15 phút, và lễ tân dành được 2 giờ mỗi ngày trong giờ vắng khách. Mọi con số này là input tự chọn, bạn cứ thay bằng số của phòng khám mình.

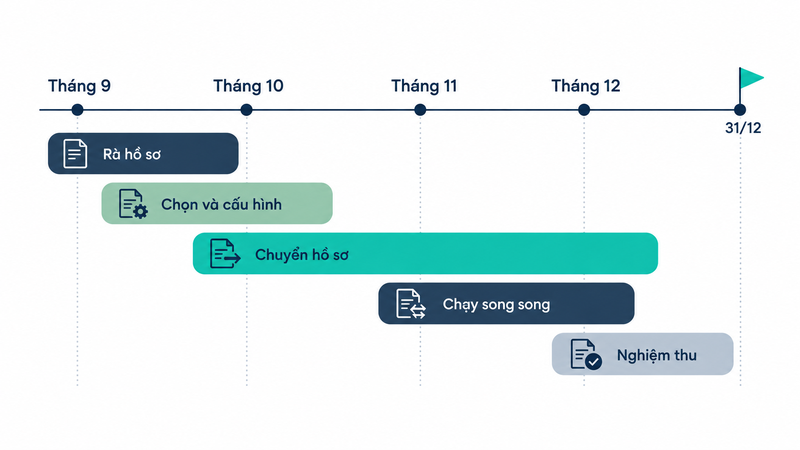

Thay vào công thức: 300 × 15 = 4.500 phút, chia cho 120 phút mỗi ngày, ra khoảng 38 ngày làm việc. Phòng khám làm sáu ngày một tuần thì mất hơn sáu tuần chỉ riêng cho việc nhập hồ sơ. Cộng các giai đoạn còn lại theo ước lượng vận hành, bức tranh như sau:
| Giai đoạn | Thời lượng giả định | Có chạy chồng được không |
|---|---|---|
| Rà hiện trạng hồ sơ | 1 tuần | Không, cần làm trước |
| Chọn phần mềm, cấu hình mẫu bệnh án | 2 đến 3 tuần | Một phần, với việc rà hồ sơ |
| Chuyển 300 hồ sơ ưu tiên | Khoảng 6 tuần | Có, với chạy song song |
| Chạy song song giấy và điện tử | 2 tuần | Có, với cuối giai đoạn nhập |
| Nghiệm thu, ban hành quy chế | 1 tuần | Không, cần làm sau cùng |
| Cộng thẳng, không chồng | 12 đến 13 tuần | |
| Khi đã chồng những gì chồng được | Khoảng 10 đến 11 tuần |
Từ ngày 23/9/2026 tới 31/12/2026 còn khoảng 14 tuần. Trên giấy, chị Hạnh dư ba đến bốn tuần, nhưng hai giai đoạn ở mục sau sẽ lấy gần hết phần dư đó, nên mốc bắt đầu thực tế là ngay cuối tháng 9.

Bắt đầu tháng 11 thì còn kịp không
Nếu bắt đầu vào tuần đầu tháng 11, bạn còn khoảng tám tuần rưỡi trước hạn chót triển khai bệnh án điện tử 31/12/2026, ít hơn mười tuần mà ví dụ cần. Vẫn làm được đấy, nhưng phải chọn cắt ở đâu.
- Thu hẹp nhóm hồ sơ ưu tiên xuống những bệnh nhân có lịch hẹn trong tháng 12 và tháng 1. Số hồ sơ phải nhập giảm, nên giai đoạn dài nhất ngắn lại theo đúng tỷ lệ.
- Tăng giờ nhập mỗi ngày, ví dụ thêm một người phụ nhập vào buổi chiều. Hai giờ lên bốn giờ thì số ngày nhập giảm một nửa theo công thức ở trên.
- Rút chạy song song xuống khoảng một tuần. Đổi lại, nhân viên có ít thời gian quen tay hơn trước khi bỏ hẳn sổ giấy.

Thứ không nên cắt là nghiệm thu và quy chế. Không ban hành quy chế quản lý hồ sơ bệnh án điện tử, hoặc không đáp ứng yêu cầu về công nghệ thông tin triển khai hồ sơ bệnh án điện tử, là hành vi có mức phạt từ 3 đến 5 triệu đồng với cá nhân và hộ kinh doanh, gấp đôi với tổ chức. Cắt chỗ này để kịp ngày là đổi một việc dễ làm lấy một rủi ro không cần có.
Hai giai đoạn ít ai tính vào lịch
Giai đoạn đầu tiên là thời gian nhân viên chậm lại lúc mới dùng. Trong vài tuần đầu, lễ tân thao tác trên phần mềm mới chậm hơn trên sổ quen tay, và giờ rảnh để nhập hồ sơ cũ cũng ít đi vì chính việc tiếp khách đã chiếm nhiều thời gian hơn. Khoảng chậm này rút ngắn được nếu có kế hoạch đào tạo riêng cho lễ tân ngay từ tuần đầu.
Giai đoạn thứ hai là thời gian chờ ở những việc phụ thuộc bên ngoài, như bác sĩ đăng ký chữ ký điện tử hay nhà cung cấp chuẩn bị máy chủ. Những việc này không nằm trong tay phòng khám, và đây cũng là nhóm khó khăn khi triển khai bệnh án điện tử hay bị kể nhất. Cách xử lý duy nhất là khởi động chúng ngay trong tuần đầu, song song với việc rà hồ sơ.
Cộng thêm hai khoảng này, ví dụ của chị Hạnh không còn tuần trống nào. Đó là lý do mốc thật nằm ở tuần này, chứ không phải ở ngày 31/12.

Biến quyết định giai đoạn dài nhất
Trong công thức ở trên, số hồ sơ ưu tiên là biến bạn giảm được nhiều nhất, còn số phút mỗi hồ sơ thì phụ thuộc cả phần mềm lẫn tay nghề lễ tân. Vì thế, đừng tin con số phút nào trên tờ quảng cáo, kể cả con số giả định trong bài này.

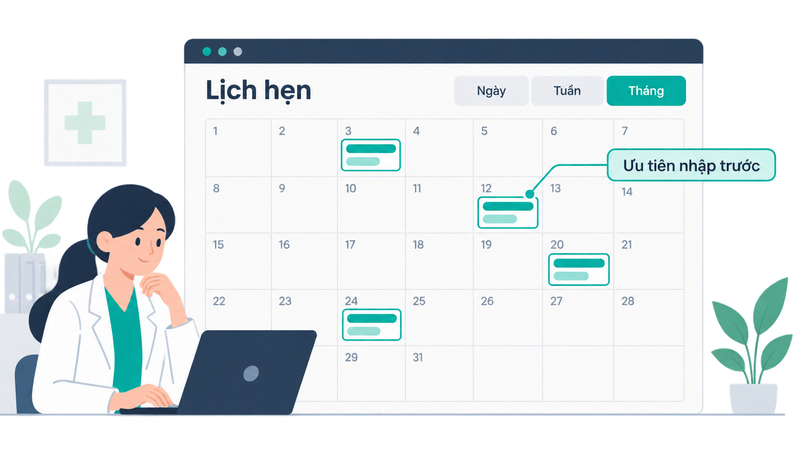

Với MedX, lịch hẹn xem được theo ngày, tuần hoặc tháng và theo từng nhân sự, nên lễ tân lọc ra đúng những bệnh nhân có hẹn trong tháng 12 và tháng 1 để nhập trước. Mỗi lịch hẹn nằm ngay trong hồ sơ bệnh nhân, cùng phần điều trị và thanh toán, nên nhập xong một ca đang điều trị dở thì đặt luôn lịch tái khám ngay trong hồ sơ đó.
Còn số phút mỗi hồ sơ thì phải đo. Trong buổi xem thử, mang theo hai hồ sơ giấy của chính phòng khám, một ca đơn giản và một ca niềng dài, rồi bấm giờ lúc lễ tân nhập, bạn sẽ có con số đúng để thay vào công thức.

Mốc thật là tuần này
Hạn chót triển khai bệnh án điện tử 31/12/2026 vẫn là ngày cuối cùng, nhưng ngày bạn cần khoanh lịch là ngày bắt đầu. Lấy ba con số của phòng khám mình thay vào công thức trong bài, bạn sẽ biết mình còn dư bao nhiêu tuần. Nếu con số ra âm, đặt lịch xem thử MedX ngay tuần này và mang theo hai hồ sơ giấy để tự bấm giờ nhé.
